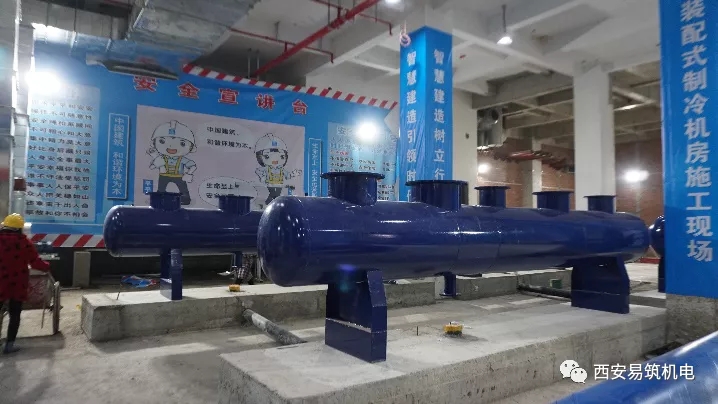

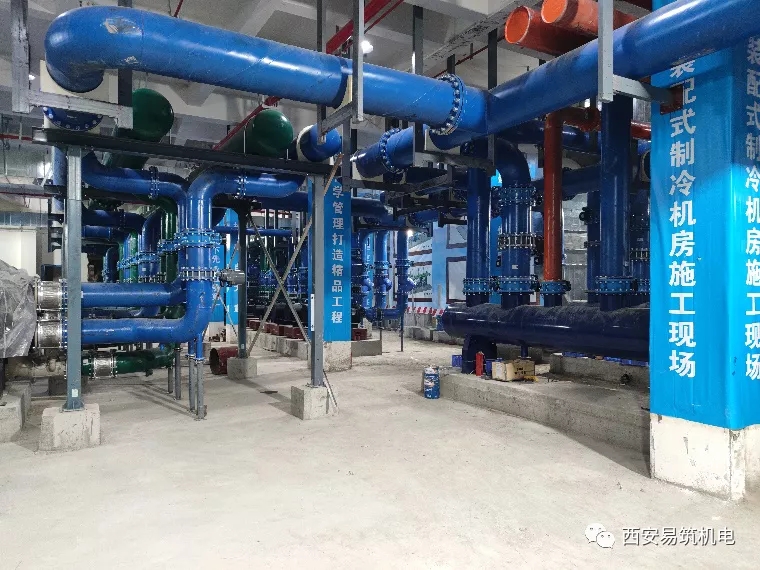

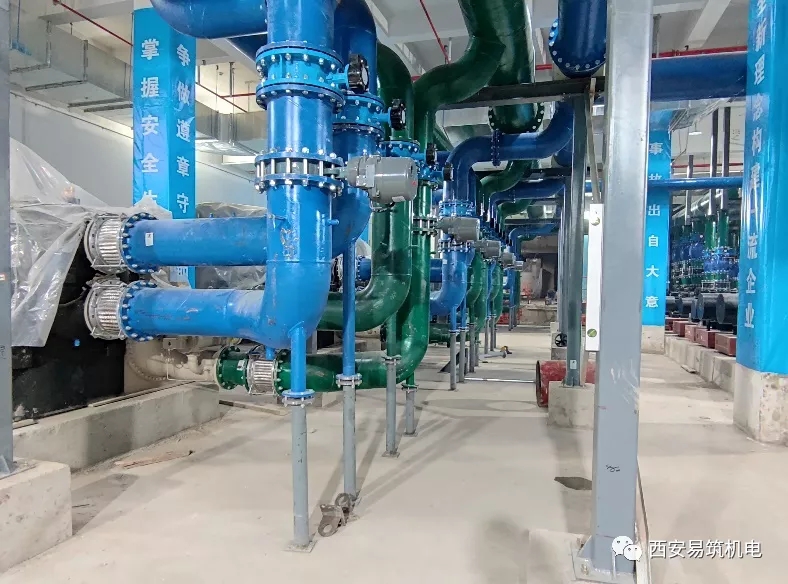

本項目主要為華西天府醫院門診醫技大樓及凈化區的空調末端系統提供服務,機房面積870㎡,包含3臺螺桿式冷水機組,1臺離心式冷水機組,5臺冷卻水泵,5臺冷凍水泵,2臺分水器,2臺集水器,2臺綜合水處理器。冷水機房采用裝配式安裝工藝,主管材為螺旋鋼管和無縫鋼管,最大管徑DN600,使用法蘭盤570片、不同規格的螺栓7555個。

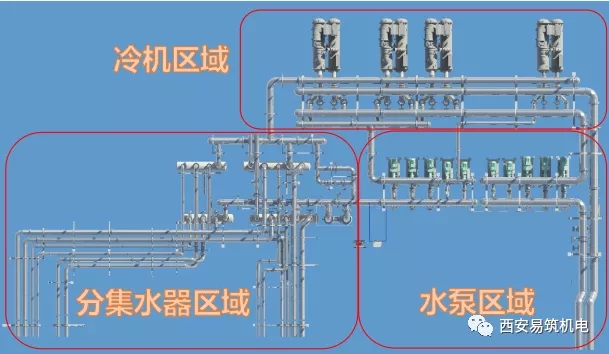

由于工期緊任務重,采取分區域加工,分區域安裝,邊加工邊安裝的施工方式。安裝區域共分為三個部分:冷水機組區域,水泵區域、分集水器區域。計劃從冷機區域到水泵區域,分集水器區域,逐一完成機房內管道的安裝。

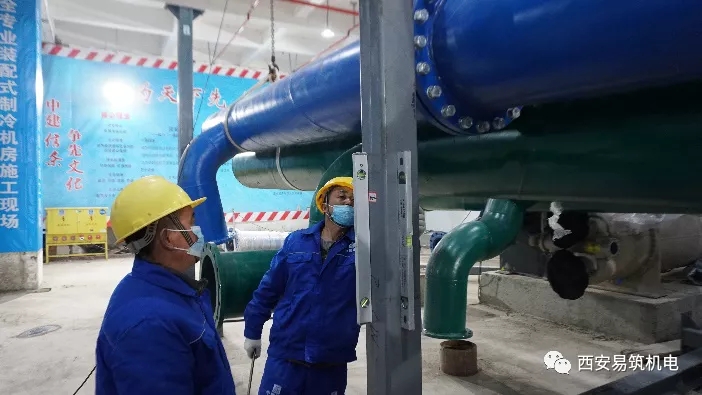

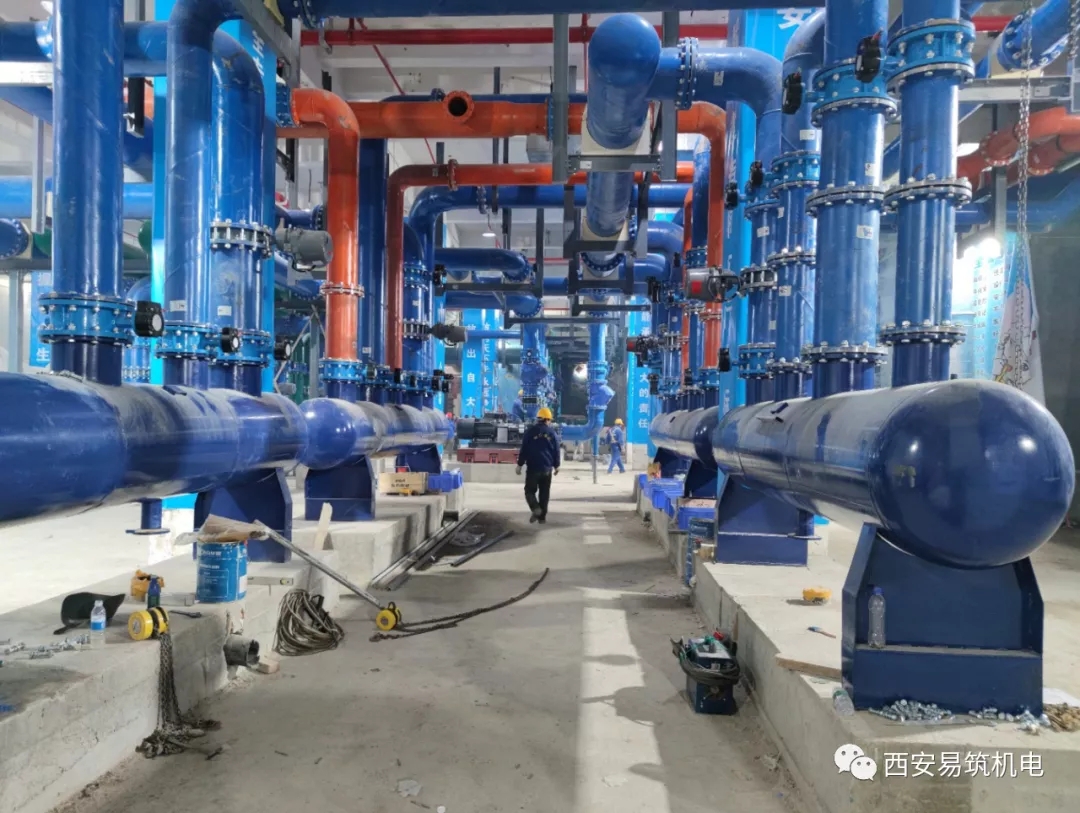

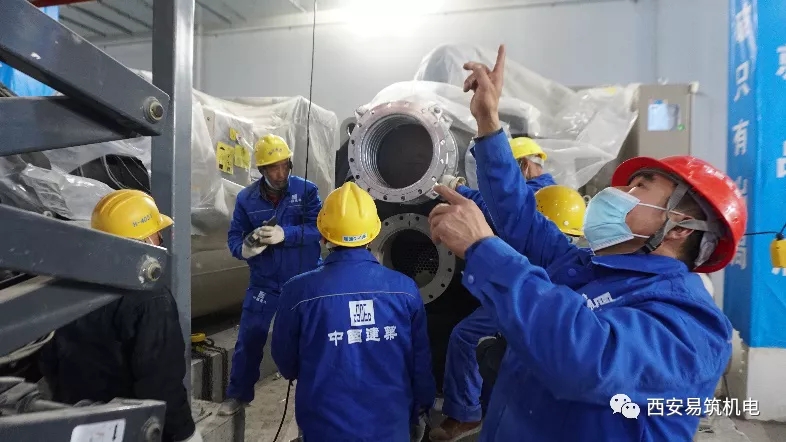

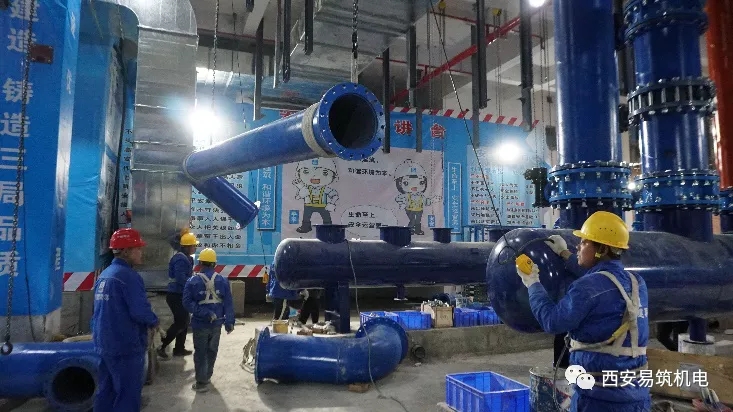

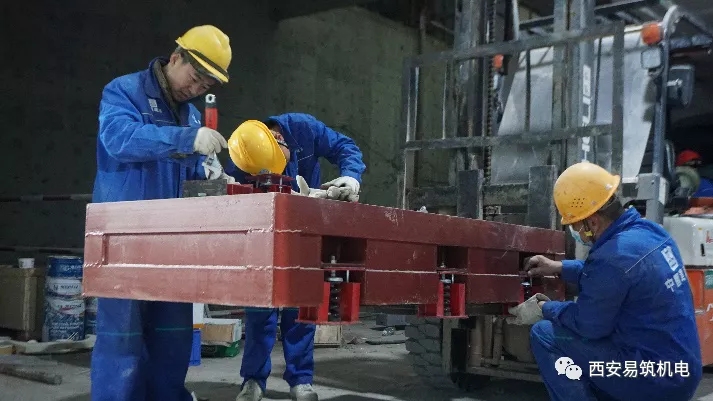

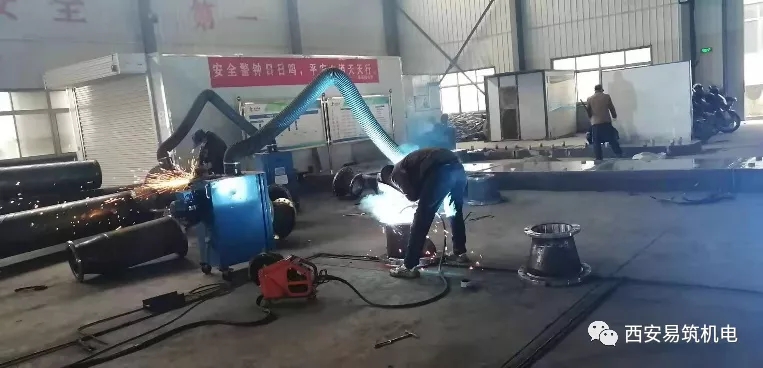

冷水機組區域分段管道的安裝:按照前期規劃,在預制工廠首先完成冷機區域分段管道的加工,冷機區域的分段管道運送到安裝現場的同時,加工水泵和分集水器區域的分段管道,多線任務同時進行,有效的減少機房的施工周期。

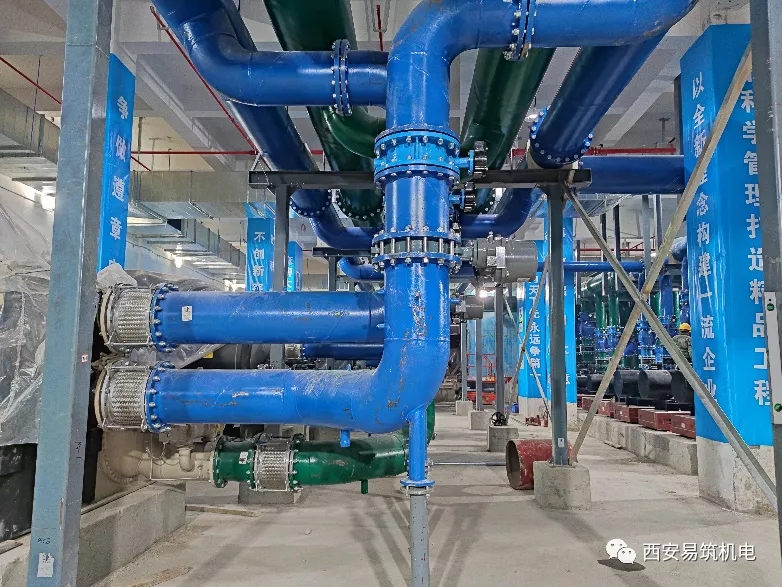

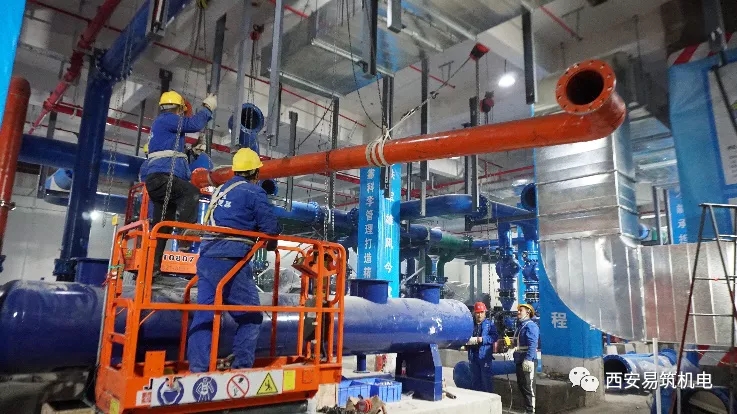

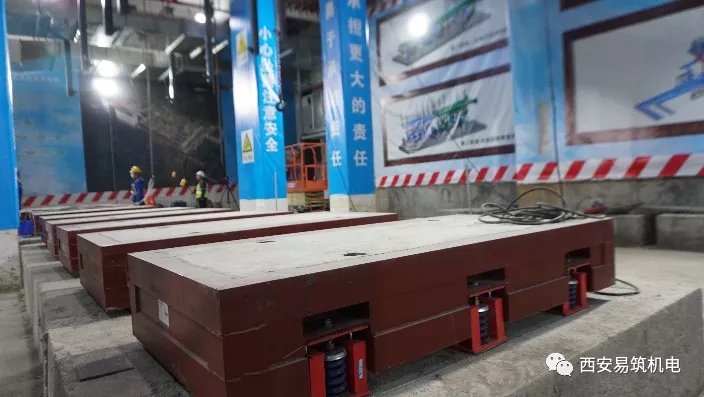

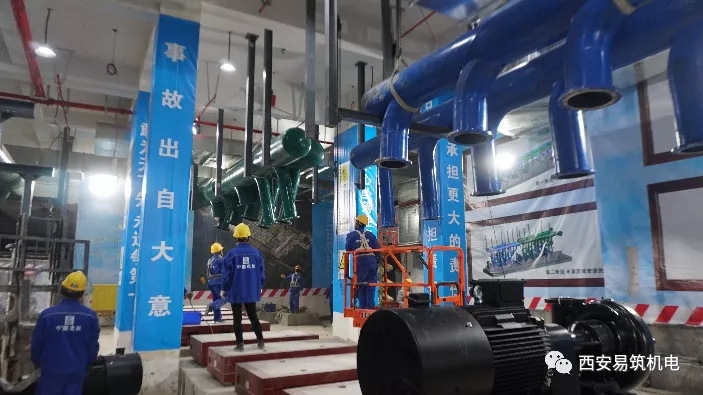

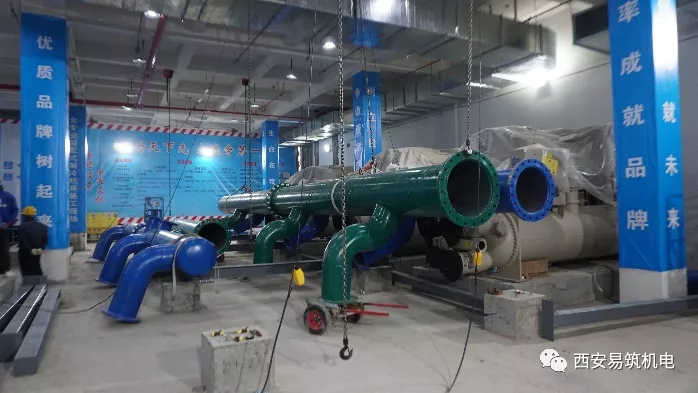

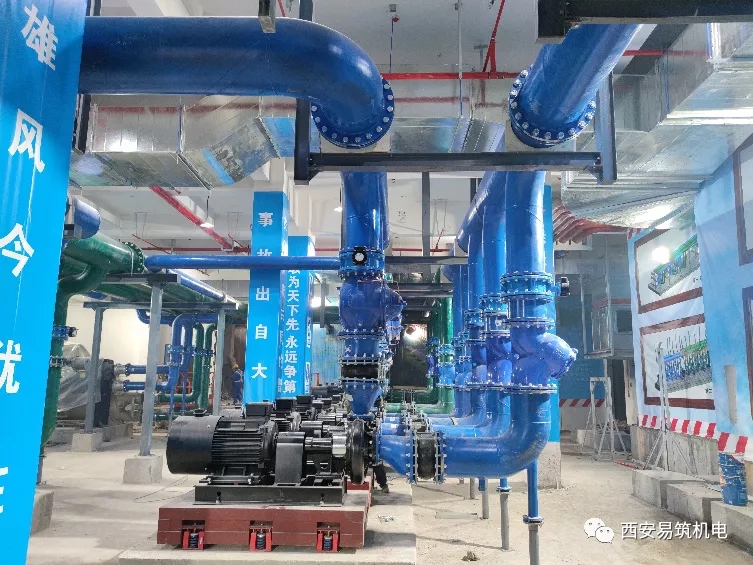

水泵區域分段管道的安裝:首先完成水泵區域上吊支架的安裝,再就位水泵臺座,上述程序完成后就可以吊裝水泵區域的主管道,之后就位水泵,完成水泵進出口管道和主管道的連接。

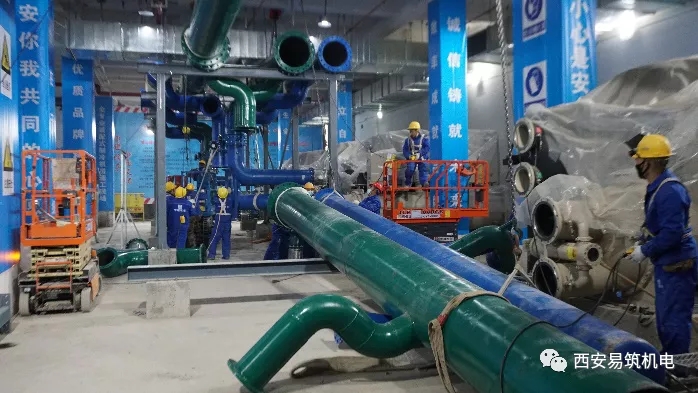

分集水器區域分段管道安裝:水泵區域管道安裝后,就位分集水器,安裝上吊支架,吊裝主管道,連接分集水器的立管,完成分集水器區域的安裝。

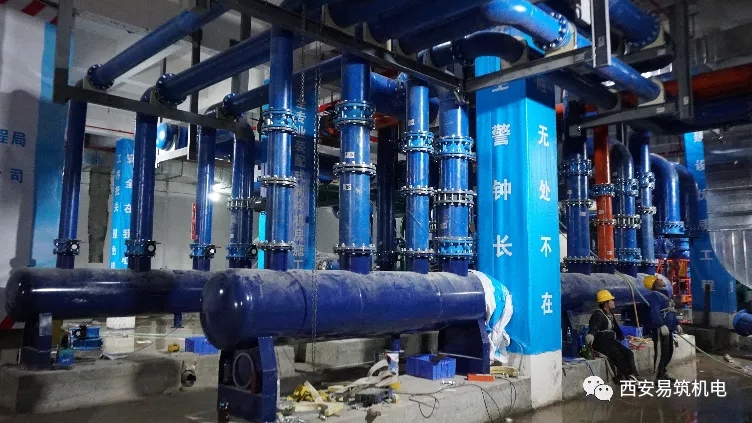

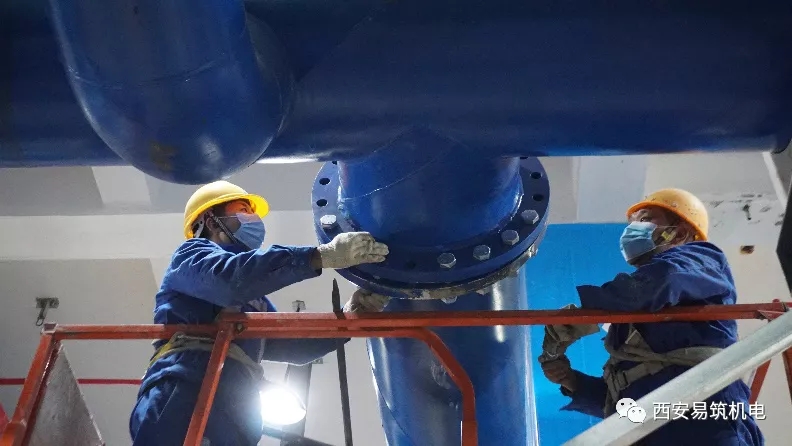

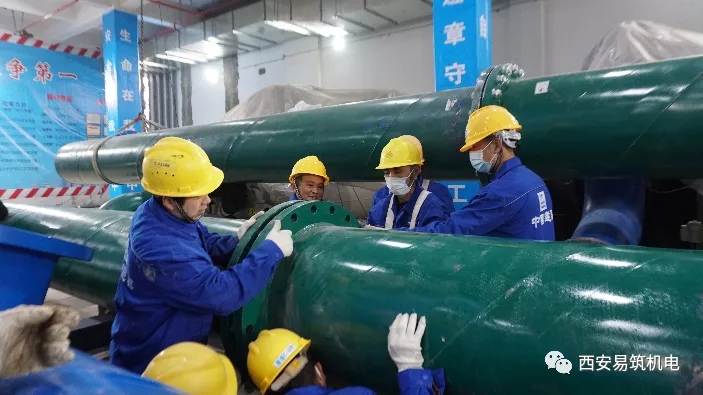

按照計劃順利完成三個區域的管道安裝,緊固連接螺栓,完成機房內設備的管道連接。采用科學合理的安裝工藝和安裝計劃,就能保質保量的完成安裝計劃。
